太阳能建筑

第三批“领跑者”项目全面复盘

中国太阳网 http://tyn.cc
03
Nov
2019

  太阳能光伏网讯:2017年9月22日,国家能源局印发《关于推进光伏发电领跑者”计划实施和2017年领跑基地建设有关要求的通知》,正式公布了2017年度(第三批)领跑 者计划的基地安排、基地规模与后续落实计划的时间表。

  最后评选出来的基地共有13个,包括10个应用领跑者基地(共5GW)和3个技术领跑者基地(共1.5GW),清单如下:

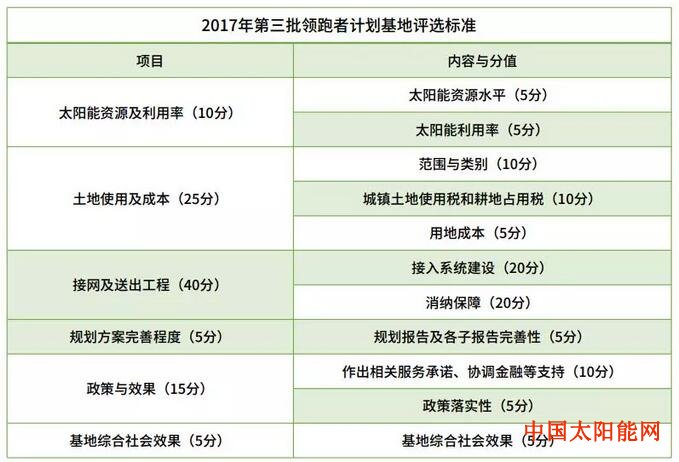

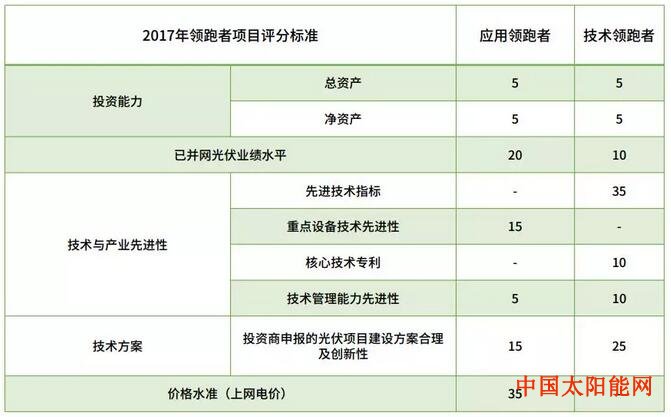

  应用领跑者与技术领跑者分别适用不同的竞标评分标准,其中部份为共通标准,部份为个别标准。配分如下:

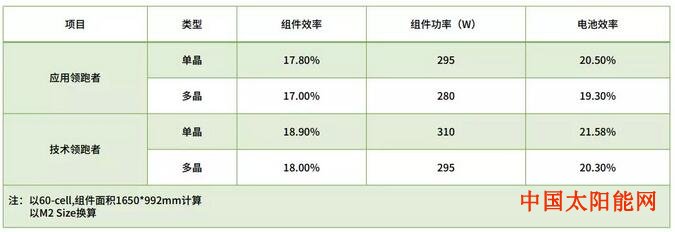

  应用领跑者的配分标准中有35分为“上网电价”,是所有评分当中比重最高的。而根据国家能源局所公布的应用领跑者基的竞标门坎规定,参与各基地竞标的价格需低于各地 FiT 10~15%(依据各基地要求有别);以山西大同基地为例,竞标底价为 RMB 0.675/kWh。另一方面,技术领跑者配分最高的项目是先进技术指针,可理解为次世代产品的瓦数。

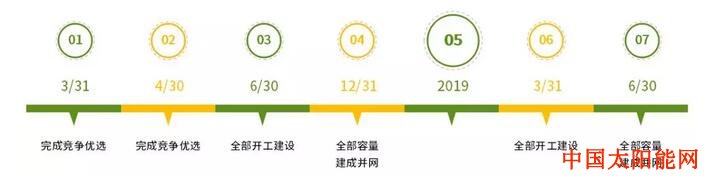

  本批5GW的应用领跑者预计将于2018年底并网,1.5GW的技术领跑者则要求在2019/6/30并网。
